市城市燃热集团投资16.4亿元实施的“西热东送”工程二标段开始施工开挖。

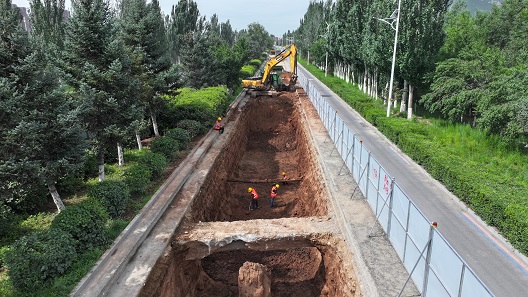

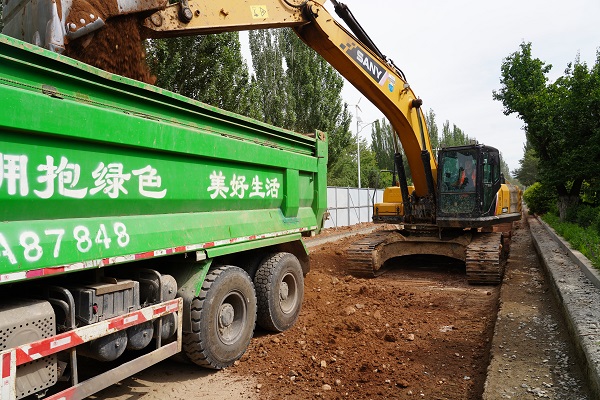

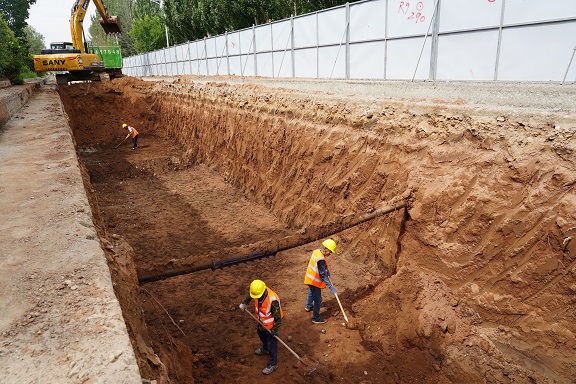

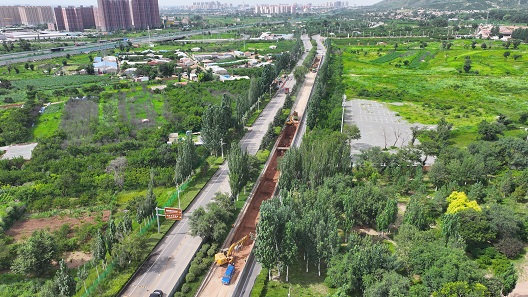

7月18日上午,笔者来到乌素图公园西侧的“西热东送工程”第二标段施工现场,3台挖掘机轰鸣作业,30余名施工人员不惧高温“烤”验,挥汗如雨,正全力推进破路施工。据现场工地甲代城发供热公司生产处孟超介绍:“‘西热东送’二标段工程全长4500米,西起生态路乌素图公园西侧,东至生态路与通道北路交汇处西侧,将敷设2条管径为DN1600的供热管道。”
呼和浩特市东北部区域(三合村片区、毫沁营片区、大学城片区、恼包村片区)主要依赖大唐长输热源、燃煤和燃气锅炉供热,热电联产清洁热源未全覆盖,为进一步推进东北区域热电联产清洁热源100%全覆盖,协助蒙能集团解决金山电厂三期热源消纳事宜,缓解因旗下营电厂停建导致的清洁热源供热缺口,推进燃煤锅炉替代。市城市燃热集团计划投资16.4亿元,利用2年时间建设完成“西热东送”工程。
“西热东送”工程作为首府重要的供热民生工程,建设管网总长度33.5km,其中2×DN1600管道长度21km、2×DN800管道长9Km、2×DN400管道长度3.5km;其中中继泵站一座、隔压两座(毫沁营、三合村热源厂内各一座),2026年8月底全部完工,2026—2027年供暖期投入运行。项目建成后,2027年可新增清洁供热面积2900万平方米,2035年可通过大温差换热站改造,实现供热面积3533万平方米。
据了解,二标段施工队自7月3日正式进场立围挡、铣刨路面至今,整个项目团队便进入全力冲刺状态。面对75天的紧张工期,项目部科学调度资源,确保人机高效协作,力争按时完成建设目标。当前各项工作正按计划有序展开。
当前,呼和浩特正值雨季,为最大限度降低天气对工程进度与施工安全的影响,项目部已提前制定周密的雨季施工预案和防汛应急措施,备足防汛物资,强化现场巡查与隐患排查,为工程顺利推进筑牢安全屏障。
